Projets urbanistiques dans le Montréal métropolitain – Le réaménagement de l’échangeur de Dorval

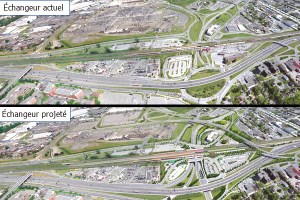

Vue aérienne de l'échangeur Dorval avant et après les travaux de réaménagement
Vue aérienne de l’échangeur Dorval avant et après les travaux de réaménagement





Introduction

La reconfiguration de l’échangeur Dorval, situé à proximité de l’aéroport international de Montréal-Pierre-Eliott-Turdeau, vise à séparer les grands mouvements de circulation que sont les échanges autoroutiers, les déplacements locaux, ainsi que les accès à l’aéroport.

Vue aérienne en 3D du projet de réaménagement de l'échangeur Dorval
Vue aérienne en 3D du projet de réaménagement de l’échangeur Dorval

Localisation du projet et problématiques

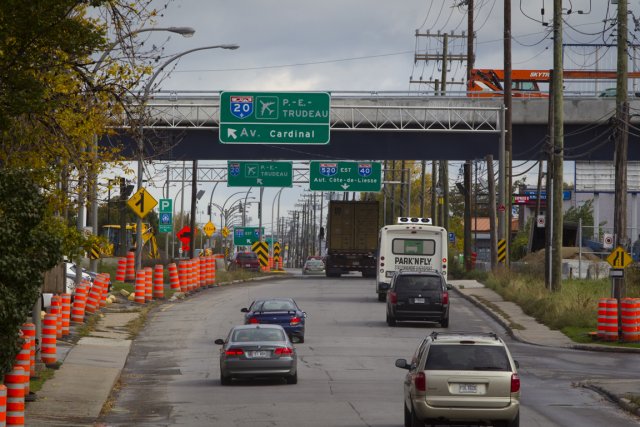

L’échangeur Dorval se situe au croisements des autoroutes 20 (également connue sous les noms d’Autoroute du Souvenir et de Boulevard Montréal-Toronto, par rapport au fait qu’elle relie ces deux grandes métropoles canadiennes ) et 520 (également connue sous le nom d’Autoroute Côte-de-Liesse), dans la municipalité de Dorval, à l’ouest de l’île de Montréal. Construit en 1963, il constitue le principal accès à l’aéroport international Pierre-Eliott-Trudeau (anciennement Montréal-Dorval) et il est donc considéré comme un élément vital de l’économie de la métropole québécoise. Cette structure, constituée du rond-point Dorval et de l’échangeur de ces deux autoroutes est confrontée à des problèmes quotidiens de congestion. En effet, les usagers de la route empruntent actuellement le rond-point Dorval aussi bien pour se rendre sur l’autoroute, que pour circuler sur les rues locales ou accéder à l’aéroport. La complexité de ces trajets et le nombre élevé d’entrecroisements génèrent une insécurité pour les usagers occasionnels. Il faut ajouter que les liens piétonniers et cyclables entre les portions nord et sud de Dorval sont jugés inadéquats.

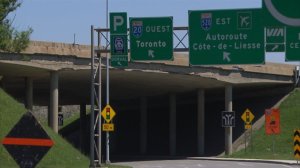

Viaduc de l'autoroute 20 surplombant le rond-point Dorval au niveau de l'échangeur
Viaduc de l’autoroute 20 surplombant le rond-point Dorval au niveau de l’échangeur

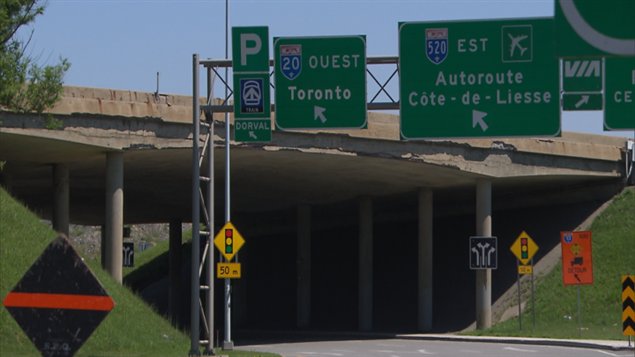

De plus, le viaduc franchissant le rond-point présente « des fissures affectant la capacité du côté extérieur de la dalle à supporter et à distribuer les charges de façon appréciable » selon un rapport publié par Transports Québec en 2007 et ce, en dépit de la solidité de la structure. Cela impose la nécessité de remplacer le viaduc par un nouveau, ce qui n’était pas prévu dans les plans de réaménagement de l’échangeur Dorval.

http://ici.radio-canada.ca/nouvelles/Economie/2013/06/20/009-chantier-rond-point-dorval-viaduc-delais.shtml



Vue aérienne des travaux de réaménagement de l'échangeur Dorval
Vue aérienne des travaux de réaménagement de l’échangeur Dorval



Grandes lignes et caractéristiques du projet

Objectifs du projet

Les objectifs du réaménagement de l’échangeur Dorval :

  • Faciliter l’accès à l’aéroport et les divers trajets routiers locaux et régionaux
  • Accroître la fluidité de la circulation dans l’échangeur
  • Améliorer l’accès et le desserte en matière de transport collectif
  • Réduire les temps de parcours pour les autobus
  • Augmenter la sécurité routière
  • Améliorer les déplacements et la sécurité pour les piétons et les cyclistes
  • Favoriser l’implantation d’une navette ferroviaire entre le centre-ville de Montréal, l’aéroport Pierre-Eliott-Trudeau et l’ouest de l’île de Montréal
  • Améliorer la qualité de vie des résidents
  • Soutenir l’activité économique locale, régionale et nationale.
Vue aérienne en 3D du projet
Vue aérienne en 3D du projet

Initiateurs et maîtres d’ouvrage du projet

Ce projet a été élaboré conjointement par le Ministère des Transports du Québec (MTQ), Transports Canada, la Ville de Montréal, Aéroports de Montréal (ADM) et la Cité de Dorval. Il est réalisé dans le cadre de l’entente entre le Gouvernement du Canada et le Gouvernement du Québec, en vertu du Fonds canadien sur l’infrastructure stratégique. Le maître d’ouvrage pour la réalisation des travaux est le MTQ.

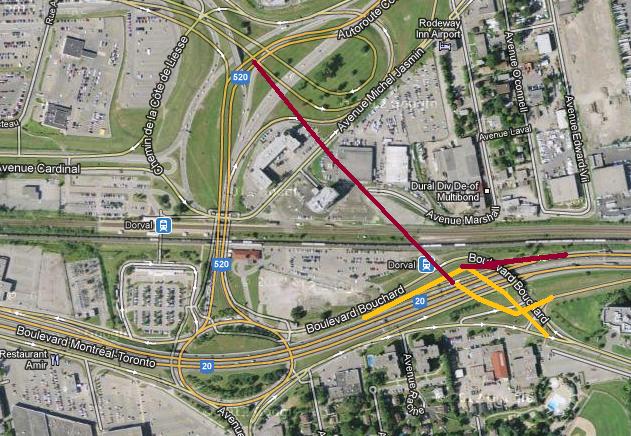

Détail du projet de réaménagement de l'échangeur Dorval figurant une bretelle d'accès direct à l'aéroport depuis l'autoroute 20
Détail du projet de réaménagement de l’échangeur Dorval figurant une bretelle d’accès direct à l’aéroport depuis l’autoroute 20

Coûts et financement du projet

Le projet coûte 224 millions de $.

  • Transports Canada y a investi 55 millions de $.
  • Le Ministère des Transports du Québec y a investi 89 millions de $
  • La Ville de Montréal y a investi 40 millions de $
  • Aéroports de Montréal y a investi 20 millions de $
  • Enfin, Fiducie 2008 y a également investi 20 millions de $ pour l’infrastructure de transport en commun.

Échéancier de réalisation

La réalisation de ce projet devait durer de 2009 à 2013. Des travaux préparatoires ont été effectués durant l’automne 2008.

Travaux réalisés dans le cadre du projet

Le réaménagement de l’échangeur Dorval se caractérise par les travaux suivants regroupés à travers trois axes :

a) Création de liens routiers directs

  • Aménagement de bretelles d’accès directs entre l’aéroport et l’autoroute 20 en provenance et en direction du centre-ville
  • Aménagement d’une bretelle d’accès direct entre l’aéroport et l’autoroute 20 Ouest (en provenance et en direction de Toronto)
  • Aménagement d’une bretelle d’accès direct entre l’aéroport et l’autoroute 520 Est
  • Création de liens directs entre les autoroutes 520 et 20 en provenance et en direction de l’ouest de l’île de Montréal.

b) Réaménagement de l’avenue Dorval

  • Transformation du rond-point Dorval en deux intersections avec feux de circulation
  • Prolongement de l’avenue Dorval sous l’autoroute 20 et les voies ferrées jusqu’à l’avenue Michel-Jasmin
  • Aménagement d’une piste cyclable et de trottoirs en bordure de l’avenue Dorval pour favoriser des déplacements sécuritaires entre le nord et le sud.

c) Transport actif et collectif

  • Déménagement et agrandissement du terminus Dorval de la STM
  • Aménagement de trottoirs et d’une piste cyclable pour améliorer les accès au terminus de la STM, à la gare Dorval de l’AMT (ligne Montréal/Vaudreuil-Hudson) et de VIA Rail et à l’aéroport international Pierre-Eliott-Trudeau de Montréal
  • Aménagement de l’emprise nécessaire à l’implantation de la future navette ferroviaire entre le centre-ville de Montréal, l’aéroport et l’Ouest-de-l’île.

Cliquer pour accéder à depliant_dorval.pdf

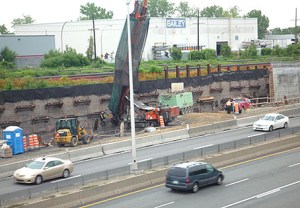

Circulation au niveau de l'échangeur Dorval pendant les travaux
Circulation au niveau de l’échangeur Dorval pendant les travaux

Évolution du chantier et date d’achèvement

Les travaux de réaménagement de l’échangeur Dorval ont débuté en 2007. Ils auraient dû être achevés en 2013. Ce n’est malheureusement pas le cas, puisqu’ils ne font que perdurer, au point d’enrager les automobilistes. Le maire actuel de Montréal, Denis Coderre, a même considéré ce chantier de grande envergure comme une véritable farce.

Circulation au niveau du chantier
Circulation au niveau du chantier

Cependant, le nouveau Ministre des Transports du gouvernement Couillard, M. Robert Poëti, pense que l’ensemble du chantier devrait être complété en 2017. Cette affirmation a été justifiée par Transports Québec, qui prévoit de terminer les accès en provenance et en direction de l’aéroport Pierre-Eliott-Trudeau d’ici la fin de cette année-là. Une fois achevées, ces nouvelles voies favoriseront la fluidité du trafic entre l’aéroport de Dorval et le centre-ville de Montréal.

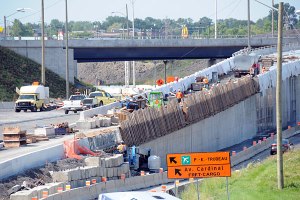

Impacts des travaux de réaménagement de l'échangeur Dorval sur la circulation
Impacts des travaux de réaménagement de l’échangeur Dorval sur la circulation

Il faut toutefois noter que 2017 ne sera pas vraiment la date estimée de la fin des travaux, car il y aura également des chantiers dans la portion nord de l’échangeur jusqu’en 2019, ce qui risquera une fois de plus gêner la circulation sur la structure. Par ailleurs, Transports Québec ignore quand la portion sud de l’échangeur sera complétée, d’autant plus que les chantiers pourraient éventuellement continuer après 2020.

Le fait que le réaménagement d’une portion de l’échangeur tarde à être achevé génère des impacts négatifs sur le secteur environnant, puisqu’il y a un conflit entre le propriétaire de l’hôtel Best Western (proche de l’aéroport et de l’échangeur Dorval) et le gouvernement. Par ailleurs, certains pourparlers avec le Canadien Pacifique (CP) ne s’éternisent.

Le coût de ce projet de grande envergure va augmenter par conséquent, puisqu’il va passer de moins de 250 millions de $ à plus d’un demi-milliard de $.



http://ici.radio-canada.ca/regions/montreal/2014/09/05/007-echangeur-dorval-fin-travaux-2017-robert-poeti.shtml



Conclusion

Le projet de réaménagement de l’échangeur Dorval, qui a débuté en 2007, aurait du être complété en 2013. Mais celui-ci perdure en raison de problèmes financiers, d’un conflit entre le propriétaire d’un hôtel proche de cette structure et de l’aéroport Pierre-Eliott-Trudeau et les pouvoirs publics chargés du projet, et de négociations avec le CP qui sont loin d’être terminées. On estime alors que les travaux, dans leur totalité, ne s’achèveront pas avant la décennie 2020 et par conséquent, les problèmes de circulation dans le secteur ne seront pas vraiment réglés.

Votre commentaire

Entrez vos coordonnées ci-dessous ou cliquez sur une icône pour vous connecter:

Logo WordPress.com

Vous commentez à l’aide de votre compte WordPress.com. Déconnexion /  Changer )

Photo Facebook

Vous commentez à l’aide de votre compte Facebook. Déconnexion /  Changer )

Connexion à %s
